রূপপুরে জ্বালানি লোডিংয়ের অনুমোদন, ডিসেম্বরে বিদ্যুৎ সরবরাহের আশা

রূপপুরে জ্বালানি লোডিংয়ের অনুমোদন, ডিসেম্বরে বিদ্যুৎ সরবরাহের আশা

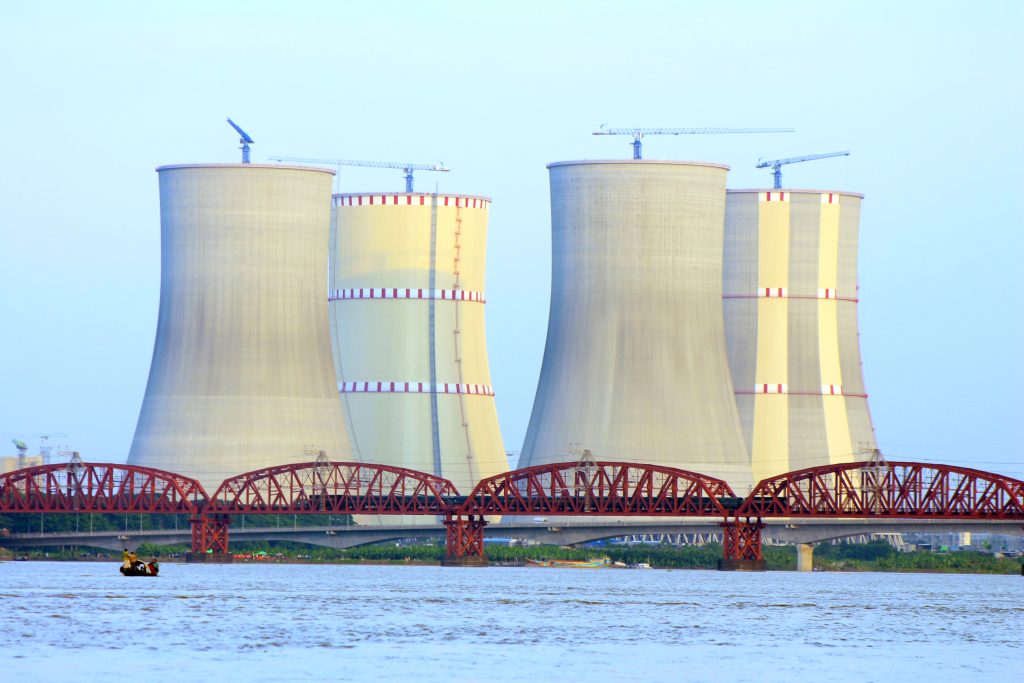

রূপপুর পারমাণবিক বিদ্যুৎ প্রকল্প | ছবি: সংগৃহীত
Advertisement
Advertisement

রূপপুর পারমাণবিক বিদ্যুৎকেন্দ্রের প্রথম ইউনিটে জ্বালানি (ইউরেনিয়াম) লোডিংয়ের অনুমোদন দিয়েছে বাংলাদেশ পরমাণু শক্তি নিয়ন্ত্রণ কর্তৃপক্ষ। সবকিছু ঠিক থাকলে ডিসেম্বরের মধ্যে ধাপে ধাপে উৎপাদিত বিদ্যুৎ জাতীয় গ্রিডে সরবরাহ করা সম্ভব হবে বলে জানানো হয়।

বৃহস্পতিবার রাতে টাইমস অব বাংলাদেশকে এ তথ্য জানিয়েছেন পরমাণু শক্তি নিয়ন্ত্রণ কর্তৃপক্ষের প্রধান শাখা নিউক্লিয়ার রেগুলেটরি ইনফ্রাস্ট্রাকচারের প্রকল্প পরিচালক মাহবুবুর রহমান।

তিনি বলেন, ‘আমাদের দিক থেকে আর কোনো সমস্যা নেই। জ্বালানি লোডিংয়ের কমিশনিং অনুমোদন দিয়েছি। এখন সরকার জ্বালানি লোডিং উদ্বোধনের তারিখ ঠিক করবেন। সে অনুযায়ী লোডিং শুরু হবে।’

চলতি মাসের শেষের দিকে রূপপুর পারমাণবিকের প্রথম ইউনিটে জ্বালানি লোডিং উদ্বোধন হওয়ার সম্ভাবনার কথা জানিয়েছে কর্তৃপক্ষ।

মাহমুদুল হাসান টাইমস অব বাংলাদেশকে বলেন, ‘গত ৭ এপ্রিল উদ্বোধনের জন্য মন্ত্রণালয় সিদ্ধান্ত নিলেও কিছু ক্রিটিক্যাল ইস্যু সামনে আসে। সেগুলো সমাধানের জন্য সময় দেওয়া হয়। সর্বোচ্চ নিরাপত্তা নিশ্চিত করার জন্য সততার সঙ্গে চেষ্টা করছি। এখন পজিশন ভালো। সেজন্য প্রথম ইউনিটে ফুয়েল লোডিংয়ের বিষয়ে আমরা এখন সবাই একমত হওয়ায় অনুমোদন দেওয়া হয়েছে।’

এ ছাড়া, নিউক্লিয়ার পাওয়ার প্লান্ট কোম্পানি বাংলাদেশ লিমিটেডকে (এনপিসিবিএল)পরিচালনার জন্য অপারেটর হিসেবে অথারাইজেশন দেওয়া হয়েছে। এজন্য এনপিসিবিএল’র ৫৯ জনকে পার্সোনাল লাইসেন্স দেওয়ার কথা জানান তিনি।

আরও পড়ুন

এনপিসিবিএল’র ব্যবস্থাপনা পরিচালক জাহেদুল হাসান টাইমস অব বাংলাদেশকে জানান, ইতোমধ্যে গুরুত্বপূর্ণ প্রস্তুতিমূলক কাজ সফলভাবে সম্পন্ন হয়েছে। অগ্নি নিরাপত্তা সংক্রান্ত এনওসি পাওয়া গেছে। নিরাপত্তা, সুরক্ষা ও সেফগার্ডকে সর্বোচ্চ গুরুত্ব দিয়ে ফিজিক্যাল স্টার্টআপ তথা জ্বালানি লোডিংয়ের প্রস্তুতি নেওয়া হয়েছে। তিনি আশা প্রকাশ করেন, ডিসেম্বরের মধ্যে ধাপে ধাপে রূপপুরে উৎপাদিত বিদ্যুৎ জাতীয় গ্রিডে সরবরাহ করা সম্ভব হবে।

এর আগে, লাইসেন্স না পাওয়ায় নির্ধারিত চলতি মাসের ৭ এপ্রিল রূপপুর পারমাণবিক বিদ্যুৎকেন্দ্রের প্রথম ইউনিটে জ্বালানি লোডিং কার্যক্রম স্থগিত করা হয়। চলতি বছরের ১৫ মার্চ বিজ্ঞান ও প্রযুক্তি মন্ত্রণালয়ের এক পত্রে ৭ এপ্রিল প্রথম ইউনিটে জ্বালানি লোডিংয়ের উদ্বোধন করার কথা জানানো হয়েছিল।

দেশের সবচেয়ে ব্যয়বহুল এ প্রকল্পটি দীর্ঘ সময়ের নানা জটিলতা পেরিয়ে এখন দৃশ্যমান পর্যায়ে পৌঁছেছে। এর আগেও একাধিকবার উৎপাদন শুরুর সময় পিছিয়েছে। প্রায় দুই বছর আগে রাশিয়া থেকে প্রথম ইউনিটের জন্য ইউরেনিয়াম জ্বালানি দেশে আনা হলেও তা এখনো ব্যবহার করা যায়নি।

জ্বালানি লোডিংয়ের আগে আন্তর্জাতিক পরমানু শক্তি সংস্থা এর তত্ত্বাবধানে বাংলাদেশ পরমাণু শক্তি নিয়ন্ত্রণ কর্তৃপক্ষ থেকে লাইসেন্স নেওয়া বাধ্যতামূলক।

রূপপুর পারমাণবিক বিদ্যুৎ কেন্দ্র রাশিয়ান ফেডারেশনের সঙ্গে একটি চুক্তির মাধ্যমে নির্মাণ করা হচ্ছে। চুক্তি অনুযায়ী, রাশিয়া প্রকল্পটিতে অর্থায়ন এবং কারিগরি সহায়তা করছে। ২০১৭ সালে নির্মাণকাজ শুরু হয়। মূল প্রকল্পের নির্মাণ ব্যয় ধরা হয়েছে ১২ দশমিক ৬ বিলিয়ন মার্কিন ডলার, যা প্রায় ১ লাখ ১৩ হাজার কোটি টাকা।

বর্তমানে রূপপুর পারমানবিক বিদ্যুৎ কেন্দ্রের প্রথম ইউনিটের নির্মাণ কাজ শেষ হয়েছে এবং দ্বিতীয় ইউনিটের ৭০ শতাংশের বেশি কাজ শেষ হয়েছে। প্রাথমিকভাবে ২০২২ সালে কমিশনিংয়ের কথা থাকলেও তা ৩ বছর পিছিয়ে গেছে। গত বছর বাংলাদেশ ও রাশিয়া ২০২৭ সালের শেষ নাগাদ দুটি ইউনিটের কাজ শেষ করার জন্য সময়সীমা বাড়াতে সম্মত হয়।

প্রকল্প সূত্রের তথ্য অনুযায়ী, দ্বিতীয় ইউনিটের নির্মাণকাজ আগামী বছরের শেষ নাগাদ সম্পন্ন হওয়ার সম্ভাবনা রয়েছে। সবমিলিয়ে, পুরো প্রকল্পের কাজ ২০২৮ সালের শেষ নাগাদ শেষ হওয়ার সম্ভাবনা রয়েছে। সে অনুযায়ী, আগামী বছরের শুরুর দিকে রূপপুর থেকে প্রথম ১ হাজার ২০০ মেগাওয়াট বিদ্যুৎ উৎপাদন শুরু হওয়ার কথা। ২০২৮ সালের শেষ নাগাদ আরও ১ হাজার ২০০ মেগাওয়াট বিদ্যুৎ জাতীয় গ্রিডে সরবরাহের কথা রয়েছে।

Follow TIMES on Google News

Get trusted updates and editor-picked stories in your feed.

Follow
সম্পর্কিত খবর
Ad
